                Das ist die Vorgabe:                                       Dies das Ergebnis:

                 |

                  |

				|

                life dabei in Mönchengladbach:  |

				|

                Eine spannende Bildgeschichte
                für Interessierte über die Entstehung einer Pit - Stop - Filiale

                in
                Mönchengladbach, Aachener Straße 411 (B57)

                Die Daten:

                Grundstück    1.192 m2;

                Nutzfläche       325 m2;

                                             Stellplätze    10 Stück

                Der

                  wird von mir als Bauherr
                und Grundstückseigentümer erstellt.
                 |

				|

                So beginnt es:

                Der
                Bautenstand ab August 2005 bis Januar 2006

                Der
                Makler:

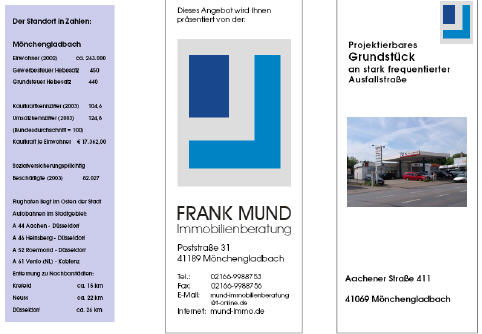

                er bietet mir das Grundstück an.

                   |

                  |

				|

Das
Grundstück wird auf Eignung geprüft:
Ich sah mir das
Grundstück an, prüfte die Lage und die Umgebung;

  |

                  |

				|

Die Planungs- und Vermietungsphase:
Ich erstellt die 1. Planung mit der Einordnung

auf dem Grundstück und vereinbare den Mietvertrag.

                 |

                  |

				|

                Die
                Planung des Architekten:

                   |

                  |

				|

                Der
                Bautenstand Januar 2006

                Die
                Baugenehmigung:

                   |

                  |

				|

                Die
                Bauphase:

                Das

                Grundstück vor Baubeginn:

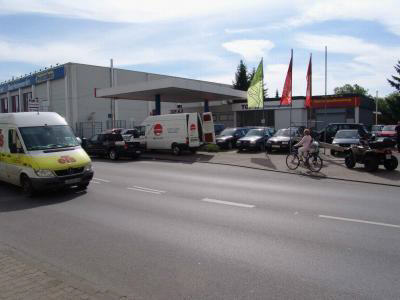

                Die Tankstelle:                                                           Das geräumte Grundstück:

                    |

                  |

				|

                Der

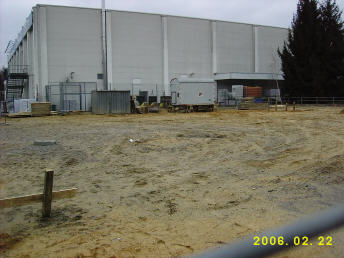

                Bautenstand Ende Februar 2006

                Und
                dann ging es los auf der Baustelle:

                Baustelleneinrichtung:                                                  Einmessen und Fundamente graben:

                   |

                  |

				|

                Der

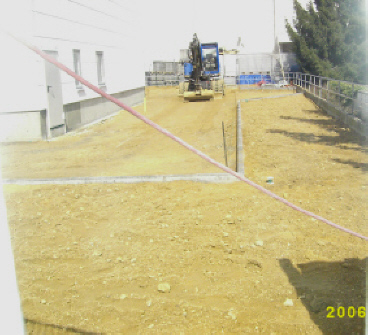

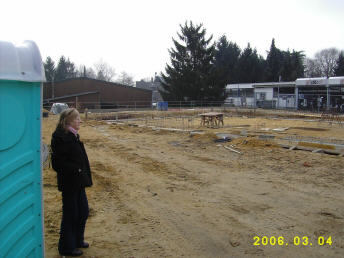

                Bautenstand ab 03. März 2006

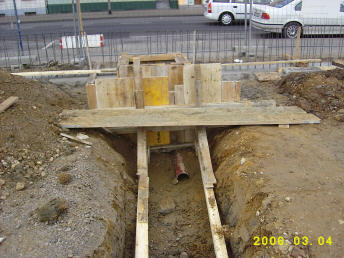

                Wasser und Abwasser verlegen
                Fundamente gießen
                (Die Kontrolle:
                Chefin und der Waldi):

                   |

                  |

				|

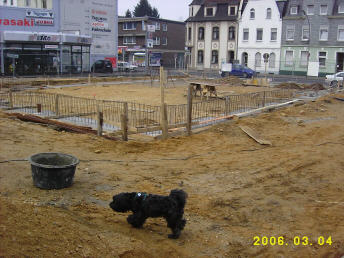

                Unser Waldi kontrolliert genau, er ist schließlich der "Bauhund"

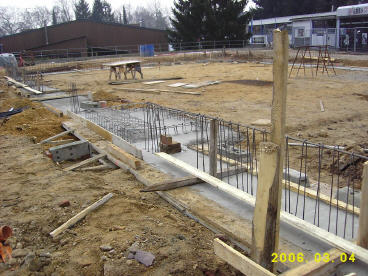

                Die Fundamente sind gegossen

                   |

                  |

				|

                Der
                Bautenstand am 08. März 2006

                Der
                Stahlbau:

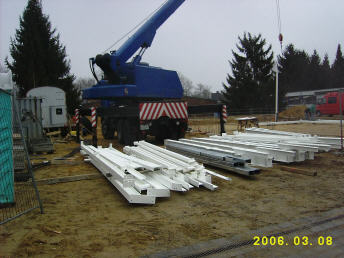

                Die Stahlbauteile sind geliefert, der Kran steht, die 1.
                Stahlbauteile werden gestellt:

                   |

                  |

				|

                Der

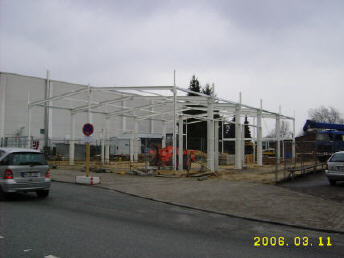

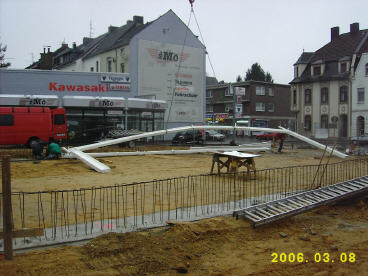

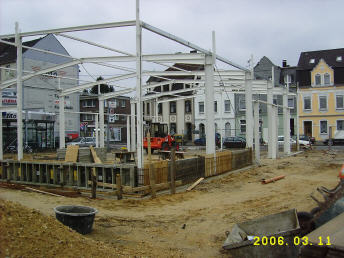

                Bautenstand am 11. März 2006:

                Die Stahlkonstruktion steht!

                Die Aufkantungen der Bodenplatte werden geschalt

                   |

                  |

				|

                Der

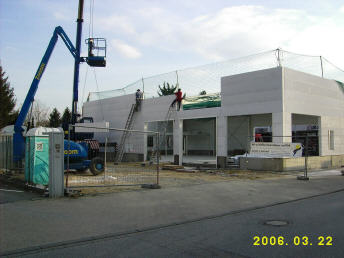

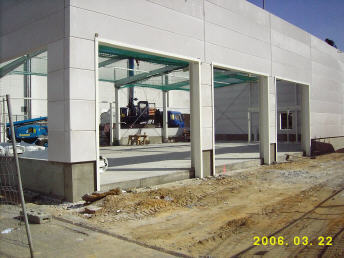

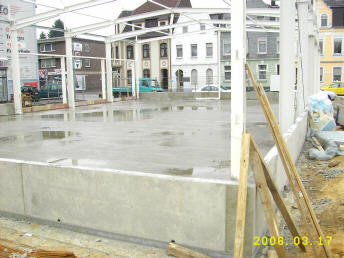

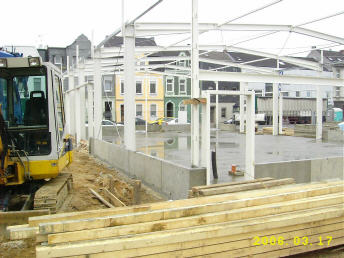

                Bautenstand am 17. März 2006:

                Die Bodenplatte und die äußeren Aufkantungen wurden betoniert
                und gegossen;

                   |

				|

                Der
                Bautenstand am 22. März 2006

                Die Wandplatten werden montiert, das Dach zur Montage
                vorbereitet! Die bis zu 250 kg schweren Platten werden mit einen
                Spezialkran eingebaut.

                   |

                  |

				|

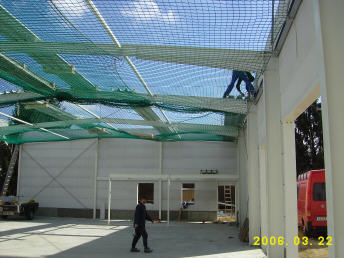

                Bei
                der Dachmontage wird sehr auf Sicherheit geachtet. Unter die
                Binder wird ein Fangnetz gespannt, damit keiner der Kollegen zu
                Schaden kommt, s0llte ein Bauteil herunter fallen.

                Jetzt wird

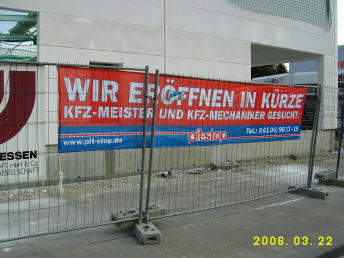

                die Fa. Pit-Stop bereits Fachkräfte einstellen, damit die
                Eröffnung fristgemäß statt finden kann.

                   |

                  |

				|

                Der

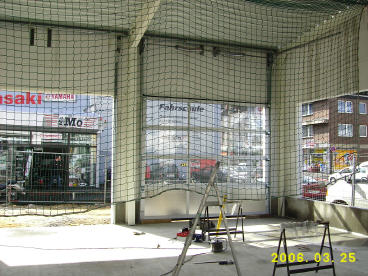

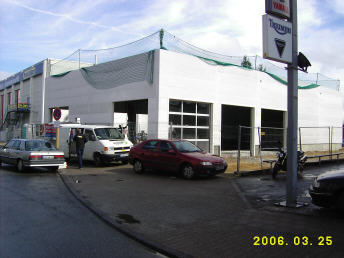

                Bautenstand am 25. März 2006

                Die Wände sind fertig, das Dach
                ist geschlossen; Inzwischen beginnt bereits die Tormontage

                   |

                  |

				|

                Der

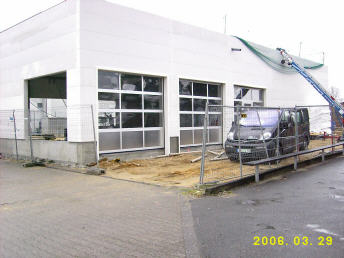

                Bautenstand am 29. März 2006

                Die Werkstattore sind
                eingebaut. Die Dachisolierung und die Dachhaut wird verlegt und
                geklebt

                   |

                  |

				|

                Der
                Bautenstand am 01. April 2006

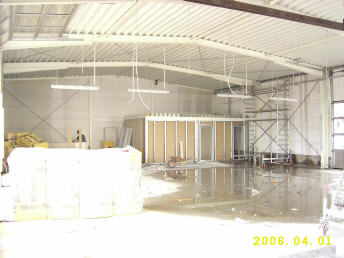

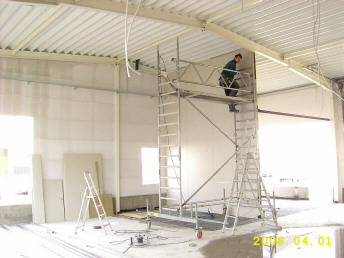

                nun beginnt der Innenausbau.
                Die Innenwände für die Sozialräume Kundenannahme werden montiert

  |

                  |

				|

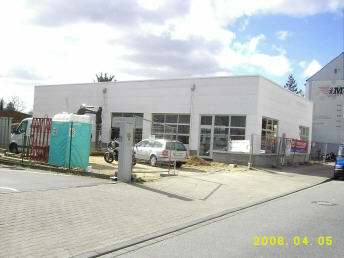

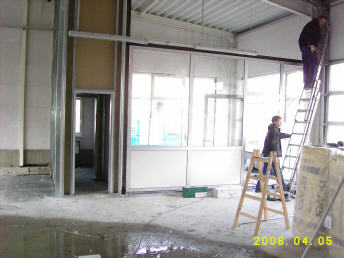

                Der

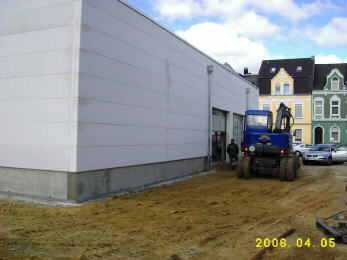

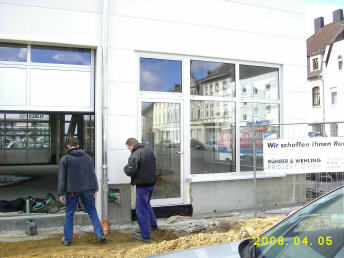

                Bautenstand am 05. April 2006

                Das Dach und die Entwässerung
                ist vollständig angebracht und fertig gestellt. Alle Fenster,
                Türen und Trennwände sind fertig gestellt. die Elektro- Gas- und
                WasserInstallation en sind in
                vollem Gange.

                Der
                Boden wird bereits planiert für die Parkplätze. Die Handwerker sind konzentriert bei der Arbeit!

                   |

                  |

				|

                Der

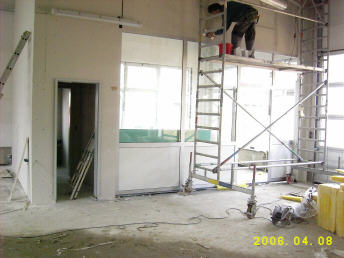

                Bautenstand am 08. April 2006

                Nun beginnen die Außenanlagen.

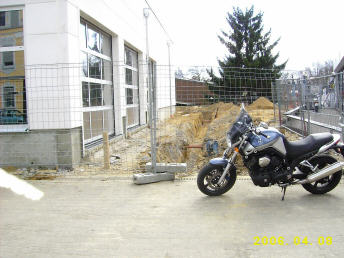

                Auf dem 1. Bild sieht man den Graben in den die Wasser- Gas- und
                Telefonleitungen verlegt werden. Im Vordergrund das Motorrad des
                Bauherrn. Auf dem Bild 2

                erkennt man die Arbeiten an den
                Innen - und Trennwänden, kurz vor deren Fertigstellung.

                 |

                  |

				|

                Der

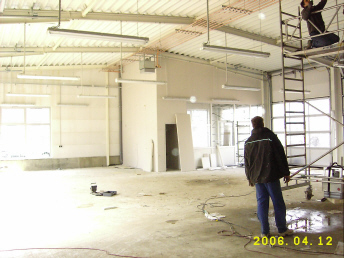

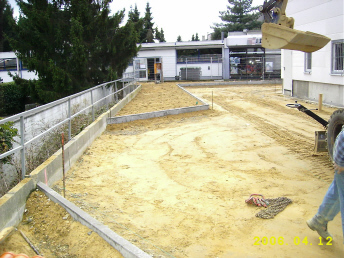

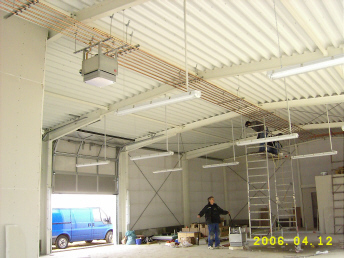

                Bautenstand am 12. April 2006

                Die Außenanlagen nehmen
                weiter Gestalt an. Der Graben für Gas - Wasser - Telefon ist
                geschlossen.

                Die
                Elektrik ist verlegt, die Lampen, Heizgeräte, Druckluftleitungen

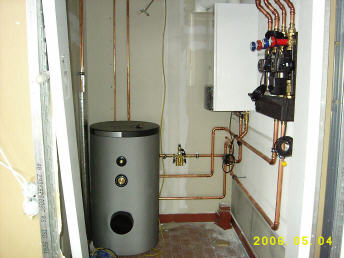

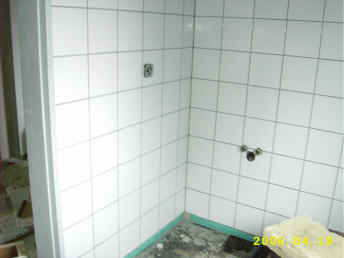

                sind fast alle montiert

                und
                eingebaut

                   |

                  |

				|

                Nachdem das Gebäude rundum geschlossen ist, habe ich als Bauherr
                den ersten Schlüssel übergeben bekommen. Klar, am 26. Mai 2006
                wird das fertig gestellt Objekt bereits an Pit-Stop  übergeben!  |

				|

                    |

                  |

				|

                Der

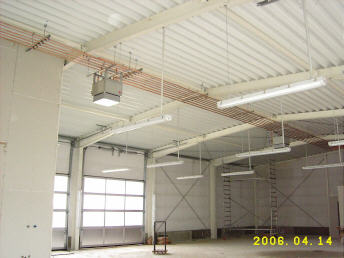

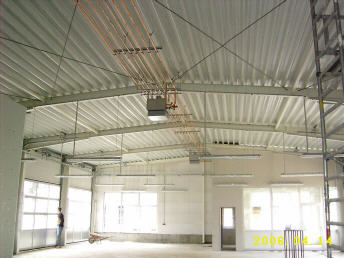

                Bautenstand am 14. April 2006

                Mit Riesenschritten geht's nun
                innen voran; Heizung: eingebaut; Strom: eingebaut; Druckluft:
                eingebaut

  |

                  |

				|

                Der

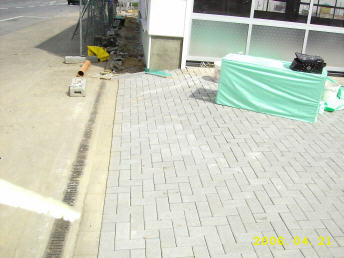

                Bautenstand am 19 bis 21. April 2006

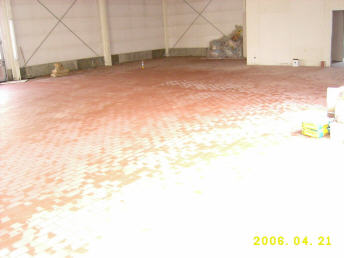

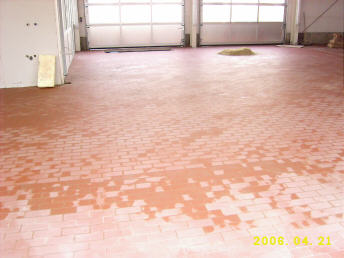

                Die Plattierungsarbeiten haben

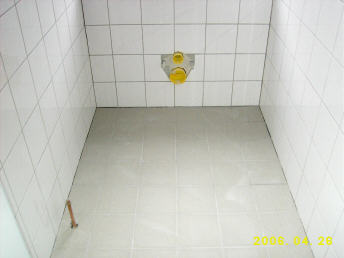

                begonnen. Toiletten und Duschen werden gefliest,

                   |

                  |

				|

                auf dem  Werkstattboden
                wurden zugelassene, rutschfeste Bodenplatten verlegt

                 |

				|

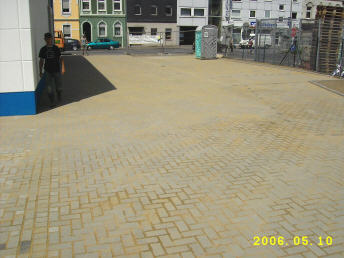

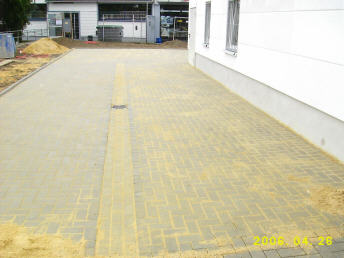

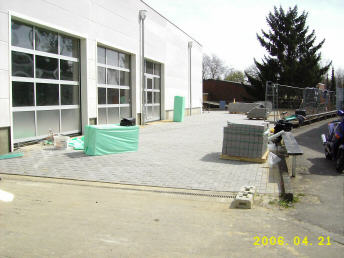

                Die Ein - Ausfahrten und die
                Parkplätze werden jetzt mit Betonpflaster gepflastert

  |

				|

                Die Außenanlagen und Innenräume nehmen Gestalt an

                (In 3 Wochen ist Übergabe)

  |

				|

                Der

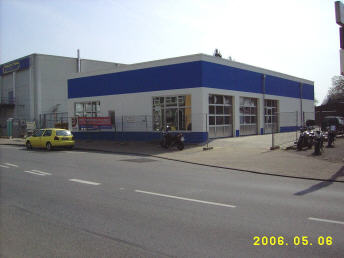

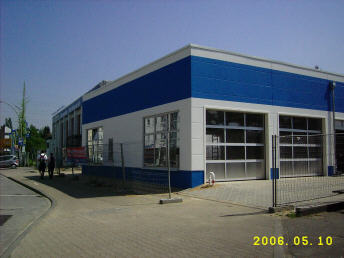

                Bautenstand am 06. Mai 2006

                Jetzt wird's Pit - Stop blau, Die
                Fassade wird angelegt

  |

				|

                Die
                Haustechnik und die Außenanlagen kommen schnell voran

                (In 14 Tagen ist Übergabe)

                   |

				|

                Alles fertig, alles sauber, die
                letzten Kontrollen

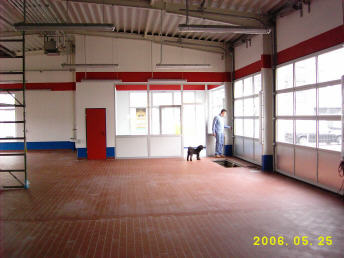

                vom Bauhund

                (Morgen ist die Übergabe)

                Der Bauhund Waldi ist sehr
                nervös, wird denn alles klappen? Geschafft, alles klar für
                morgen

                   |

				|

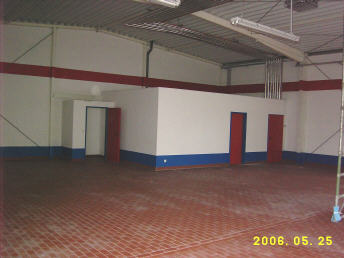

                Die Abnahme war kein Problem.

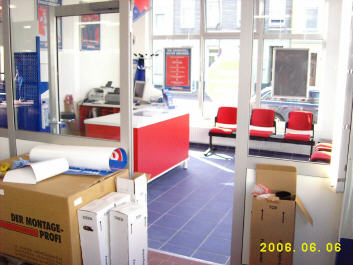

                Jetzt wird mit Hochdruck eingerichtet. Rechts der Kundenempfang

                Die
                Werbung ist angebracht. Die neue Pit Stop - Filiale wird am 12.
                Juni bereits eröffnet

                   |

				|

                Am 12 Juni ging die Pit -
                Stop Filiale termingemäß in Betrieb  |

				|
